Zmiana sposobu użytkowania budynku - Co musisz wiedzieć?

Mieszko Sadowski23 marca 2026

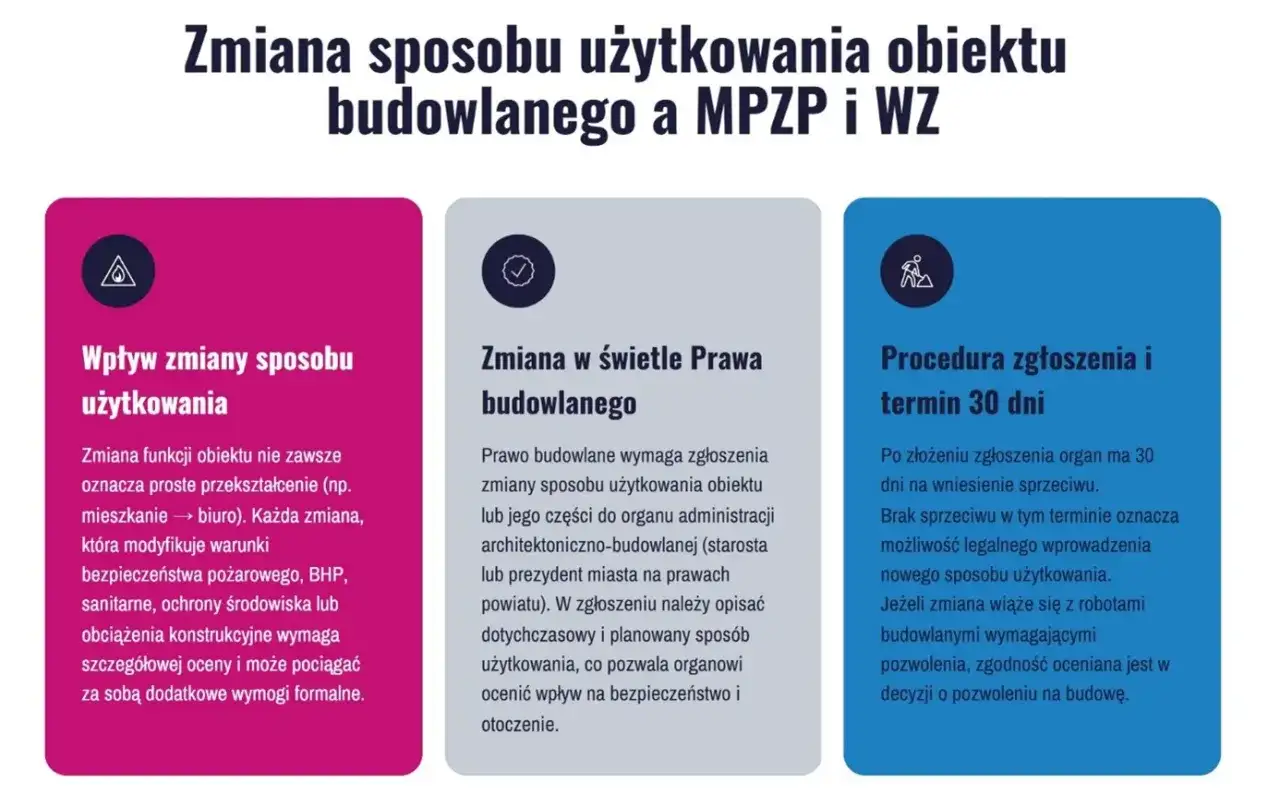

Zmiana sposobu użytkowania obiektu budowlanego: wpływ, prawo budowlane i procedura zgłoszenia.

Spis treści

Planowanie zmiany sposobu użytkowania budynku lub jego części to często kluczowy moment w życiu nieruchomości, niezależnie od tego, czy dotyczy to Twojego mieszkania, garażu czy obiektu gospodarczego. W Polsce proces ten jest ściśle regulowany przez Prawo budowlane i wymaga dopełnienia szeregu formalności. Jako osoba, która na co dzień styka się z zawiłościami przepisów, wiem, jak łatwo jest popełnić błąd, który może skutkować nie tylko frustracją, ale i poważnymi konsekwencjami finansowymi czy prawnymi. Moim celem jest przeprowadzenie Cię przez ten proces krok po kroku, wyjaśniając zarówno definicje, jak i praktyczne aspekty, abyś mógł podjąć świadomą decyzję – czy działać samodzielnie, czy z pomocą specjalistów.

Jak legalnie zmienić sposób użytkowania budynku w Polsce

  • Zmiana funkcji obiektu budowlanego wymaga zgłoszenia lub pozwolenia na budowę, zgodnie z Prawem budowlanym.
  • Definicja zmiany obejmuje działania wpływające na warunki bezpieczeństwa, higieny, środowiska lub obciążeń konstrukcyjnych.
  • Brak formalności to samowola budowlana, grożąca wysokimi karami i nakazem przywrócenia stanu pierwotnego.
  • Procedura zgłoszenia trwa 30 dni, po których następuje tzw. milcząca zgoda urzędu.
  • Koszty obejmują opłaty administracyjne, dokumentację projektową i ekspertyzy rzeczoznawców.
  • Przed rozpoczęciem upewnij się, że planowana zmiana jest zgodna z miejscowym planem zagospodarowania przestrzennego.

Zmiana sposobu użytkowania obiektu budowlanego: wpływ, prawo budowlane i procedura zgłoszenia.

Czy na pewno wiesz, czym jest zmiana sposobu użytkowania? Definicja i kluczowe przykłady

Zmiana sposobu użytkowania obiektu budowlanego to proces ściśle uregulowany przez Prawo budowlane. Nie jest to jedynie kwestia faktycznego rozpoczęcia nowej działalności w budynku, ale przede wszystkim konieczność dopełnienia określonych formalności prawnych. Zrozumienie tej definicji jest kluczowe dla uniknięcia problemów prawnych i finansowych, które mogą wyniknąć z nieświadomego naruszenia przepisów. Warto pamiętać, że przepisy mają na celu zapewnienie bezpieczeństwa i ładu przestrzennego, a ich ignorowanie zawsze niesie za sobą ryzyko.

Co Prawo budowlane rozumie przez „zmianę sposobu użytkowania”?

Prawo budowlane, choć nie zawiera zamkniętej definicji zmiany sposobu użytkowania, precyzuje, co się do niej zalicza. Za zmianę sposobu użytkowania uznaje się w szczególności podjęcie (lub zaniechanie) w obiekcie działalności, która zmienia warunki:

  • bezpieczeństwa pożarowego,
  • powodziowego,
  • pracy,
  • zdrowotne,
  • higieniczno-sanitarne,
  • ochrony środowiska,
  • lub wielkość i układ obciążeń.

Obejmuje to również rozpoczęcie działalności mogącej znacząco oddziaływać na środowisko, na przykład poprzez generowanie hałasu, wibracji czy zanieczyszczeń. Każda z tych zmian, niezależnie od jej skali, wymaga formalnego zgłoszenia do odpowiedniego organu. Moja praktyka pokazuje, że często to właśnie te "drobne" zmiany są pomijane, co prowadzi do późniejszych komplikacji.

Prawo budowlane nie zawiera zamkniętej definicji, ale precyzuje, że za zmianę sposobu użytkowania uznaje się w szczególności podjęcie (lub zaniechanie) w obiekcie działalności, która zmienia warunki: bezpieczeństwa pożarowego, powodziowego, pracy, zdrowotne, higieniczno-sanitarne, ochrony środowiska lub wielkość i układ obciążeń. Obejmuje to również rozpoczęcie działalności mogącej znacząco oddziaływać na środowisko.

Praktyczne scenariusze: kiedy adaptacja garażu na warsztat lub mieszkania na biuro to formalna zmiana?

Aby lepiej zrozumieć, kiedy mamy do czynienia z formalną zmianą sposobu użytkowania, przyjrzyjmy się kilku praktycznym przykładom. Te scenariusze kwalifikują się jako zmiana, ponieważ wpływają na wspomniane wcześniej kryteria, takie jak bezpieczeństwo, obciążenia czy warunki środowiskowe:

  • Przekształcenie mieszkania w biuro. Nawet jeśli nie wiąże się to z dużą przebudową, zmiana funkcji z mieszkalnej na usługową (biurową) zmienia warunki bezpieczeństwa pożarowego (np. wymogi ewakuacyjne), higieniczno-sanitarne (np. liczba toalet na pracowników) oraz może zwiększyć obciążenie instalacji.
  • Adaptacja domu jednorodzinnego na przedszkole. To klasyczny przykład, gdzie drastycznie zmieniają się warunki bezpieczeństwa pożarowego (większa liczba osób, w tym dzieci), higieniczno-sanitarne (normy dla placówek oświatowych), a także warunki ochrony środowiska (hałas, zwiększony ruch samochodowy).
  • Zmiana budynku gospodarczego w mieszkalny. Taka adaptacja wiąże się z całkowitą zmianą wymagań konstrukcyjnych, izolacyjnych, instalacyjnych oraz bezpieczeństwa. Budynek gospodarczy nie jest projektowany do stałego pobytu ludzi, więc jego przekształcenie wymaga dostosowania do znacznie wyższych standardów.
  • Adaptacja garażu na warsztat. W tym przypadku zmieniają się warunki pracy (np. wentylacja, składowanie materiałów łatwopalnych), bezpieczeństwa pożarowego, a często również obciążenia konstrukcyjne (cięższe maszyny) oraz wpływ na środowisko (hałas, odpady).

W każdym z tych przypadków konieczne jest dopełnienie formalności, aby uniknąć problemów z nadzorem budowlanym.

Remont a zmiana użytkowania – gdzie leży granica i jak uniknąć kosztownej pomyłki?

Często spotykam się z pytaniem, gdzie leży granica między zwykłym remontem a zmianą sposobu użytkowania. Remont to prace budowlane polegające na odtworzeniu stanu pierwotnego obiektu, na przykład wymiana okien, dachu, odświeżenie elewacji czy modernizacja wnętrz, które nie zmieniają funkcji ani konstrukcji budynku. Celem remontu jest utrzymanie lub poprawa stanu technicznego obiektu, bez ingerencji w jego przeznaczenie czy kluczowe parametry użytkowe.

Z kolei zmiana sposobu użytkowania zawsze wiąże się z przekształceniem funkcji lub warunków użytkowania obiektu, co omówiliśmy wcześniej. Kluczowym czynnikiem decyzyjnym jest to, czy planowane działania wpływają na którykolwiek z wymienionych warunków (np. bezpieczeństwo, higiena, obciążenia). Błędna kwalifikacja, uznanie zmiany funkcji za "zwykły remont", może prowadzić do poważnych konsekwencji prawnych, w tym do uznania działań za samowolę budowlaną. Zawsze, gdy masz wątpliwości, lepiej jest skonsultować się z architektem lub urzędnikiem, aby upewnić się co do właściwej kwalifikacji.

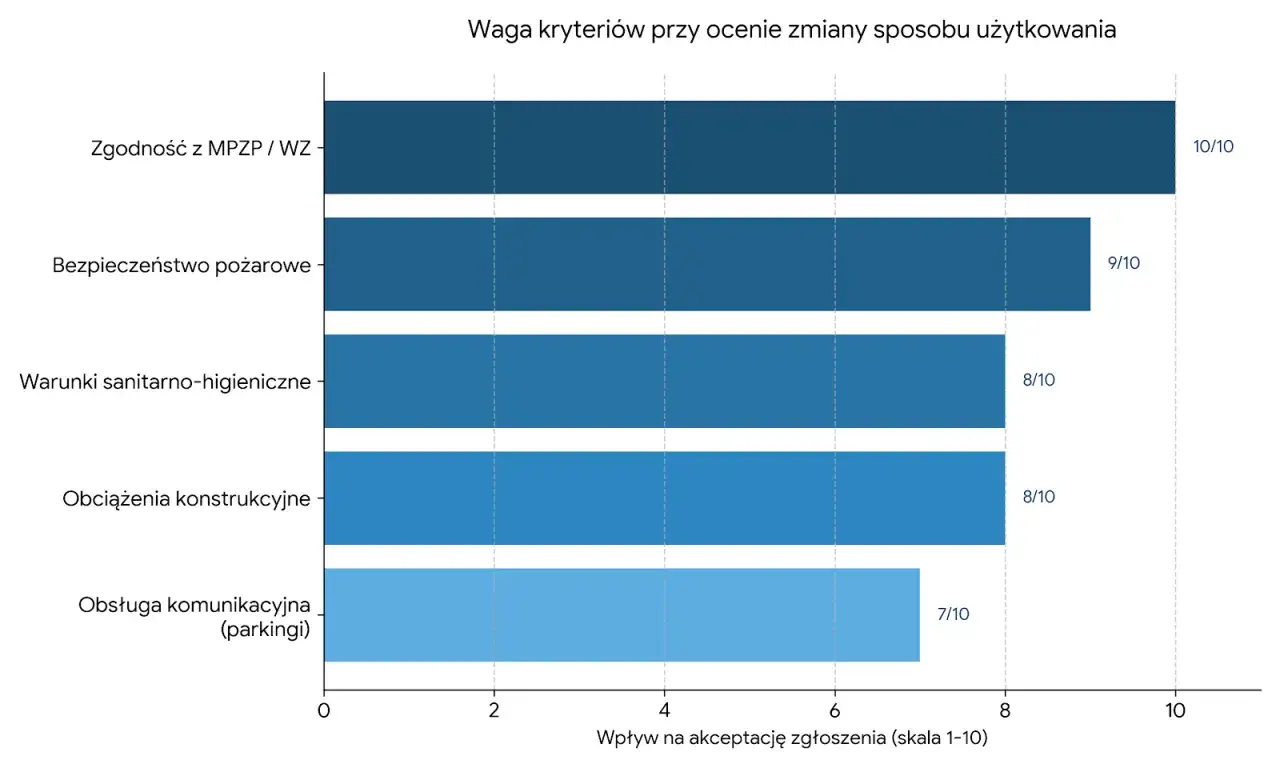

Wykres słupkowy pokazuje wagę kryteriów przy ocenie zmiany sposobu użytkowania budynku. Najwyżej oceniono zgodność z MPZP/WZ (10/10).

Dwie drogi do legalnej zmiany: zgłoszenie czy pozwolenie na budowę?

Po zrozumieniu, czym jest zmiana sposobu użytkowania, kolejnym krokiem jest wybór odpowiedniej ścieżki formalnej. W polskim Prawie budowlanym istnieją dwie główne drogi, które prowadzą do legalnej zmiany funkcji obiektu: zgłoszenie lub pozwolenie na budowę. Wybór tej właściwej jest kluczowy i zależy przede wszystkim od zakresu planowanych prac oraz ich wpływu na konstrukcję i parametry obiektu.

Zgłoszenie zmiany – kiedy ta uproszczona procedura jest wystarczająca?

Procedura zgłoszenia zmiany sposobu użytkowania jest podstawową i uproszczoną formą. Stosuje się ją, gdy planowana zmiana nie wiąże się z robotami budowlanymi, które same w sobie wymagają pozwolenia na budowę. Oznacza to, że jeśli zmiana funkcji nie pociąga za sobą przebudowy, rozbudowy, nadbudowy czy istotnej zmiany konstrukcji budynku, zgłoszenie jest wystarczające. Kluczowe aspekty tej procedury to:

  • Konieczność złożenia zgłoszenia na specjalnym formularzu PB-18 we właściwym organie administracji architektoniczno-budowlanej (staroście lub prezydencie miasta na prawach powiatu).
  • Organ ma 30 dni od daty doręczenia zgłoszenia na wniesienie ewentualnego sprzeciwu.
  • Brak sprzeciwu w tym terminie oznacza tzw. "milczącą zgodę", co w praktyce oznacza, że można legalnie przystąpić do zmiany.
  • Ważne jest, aby po upływie 30 dni, jeśli nie było sprzeciwu, rozpocząć działania.

To rozwiązanie jest znacznie szybsze i mniej skomplikowane niż uzyskiwanie pozwolenia na budowę, dlatego zawsze warto sprawdzić, czy Twój przypadek kwalifikuje się do tej uproszczonej procedury.

Kiedy pozwolenie na budowę jest nieuniknione? Najważniejsze różnice, które musisz znać

Jeśli planowana zmiana sposobu użytkowania wiąże się z robotami budowlanymi, które same w sobie wymagają pozwolenia na budowę (np. przebudowa, rozbudowa, nadbudowa, zmiana konstrukcji budynku), cała procedura jest rozpatrywana w ramach jednego postępowania o wydanie pozwolenia na budowę. W takim przypadku procedura jest znacznie bardziej złożona i czasochłonna, wymaga przygotowania pełnego projektu budowlanego. Poniższa tabela przedstawia kluczowe różnice między obiema ścieżkami:

Cecha Zgłoszenie zmiany sposobu użytkowania Pozwolenie na budowę (w związku ze zmianą)
Wymagane roboty budowlane Brak robót wymagających pozwolenia na budowę Roboty budowlane wymagające pozwolenia na budowę (np. przebudowa, rozbudowa)
Formularz/Wniosek Formularz PB-18 Wniosek o pozwolenie na budowę
Czas oczekiwania 30 dni na sprzeciw (milcząca zgoda) Zazwyczaj dłużej, zależnie od złożoności projektu i organu (nawet kilka miesięcy)
Złożoność procedury Uproszczona Bardziej złożona, wymaga projektu budowlanego, uzgodnień, opinii
Wymagane dokumenty (ogólnie) Opis, rysunek, oświadczenie, zaświadczenie/WZ, ekspertyzy (jeśli wymagane) Projekt budowlany, oświadczenia, uzgodnienia, opinie, ekspertyzy

Jak widać, pozwolenie na budowę to znacznie szerszy zakres wymagań i dłuższy czas oczekiwania, co należy uwzględnić w harmonogramie inwestycji.

„Milcząca zgoda” urzędu – co to oznacza w praktyce i ile trwa oczekiwanie?

Pojęcie "milczącej zgody" jest niezwykle istotne w kontekście zgłoszenia zmiany sposobu użytkowania. Oznacza ono, że jeśli organ administracji architektoniczno-budowlanej (starosta lub prezydent miasta) nie wniesie sprzeciwu w ciągu 30 dni od daty doręczenia prawidłowo złożonego i kompletnego zgłoszenia, uznaje się, że wyraził zgodę na planowaną zmianę. To jest właśnie ten moment, po którym można legalnie przystąpić do zmiany sposobu użytkowania. Termin 30 dni jest kluczowy i należy go liczyć od dnia, w którym organ otrzymał kompletne zgłoszenie. Warto pamiętać, że jeśli zgłoszenie będzie niekompletne, organ wezwie do uzupełnienia braków, a termin 30 dni zacznie biec dopiero od momentu ich dostarczenia. Dlatego tak ważne jest, aby od razu złożyć wszystkie wymagane dokumenty.

Przewodnik po formalnościach: jak krok po kroku zgłosić zmianę sposobu użytkowania?

Przejście przez proces zgłoszenia zmiany sposobu użytkowania może wydawać się skomplikowane, ale z odpowiednim przygotowaniem jest w pełni wykonalne. Poniżej przedstawiam szczegółowy przewodnik, który pomoże Ci w tym zadaniu, koncentrując się na praktycznych aspektach i wymaganych dokumentach.

Krok 1: Twoja checklista dokumentów – co musisz skompletować przed wizytą w urzędzie?

Kompletność dokumentacji to podstawa sprawnego przebiegu procedury. Zanim udasz się do urzędu, upewnij się, że masz wszystkie niezbędne załączniki. Oto Twoja checklista:

  • Opis i rysunek określający usytuowanie obiektu i jego części objętej zmianą. Powinien jasno wskazywać, gdzie dokładnie w budynku ma nastąpić zmiana funkcji. Rysunek może być uproszczony, ale musi być czytelny.
  • Zwięzły opis techniczny obiektu. Zawiera informacje o konstrukcji, materiałach, instalacjach, a także o obecnym i planowanym sposobie użytkowania. Musi uzasadniać, że zmiana nie wpłynie negatywnie na warunki bezpieczeństwa, higieny czy środowiska.
  • Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane. To dokument, w którym oświadczasz, że jesteś właścicielem, współwłaścicielem, użytkownikiem wieczystym lub posiadasz inne prawo do nieruchomości, które uprawnia Cię do dokonania zgłoszenia.
  • Zaświadczenie o zgodności z miejscowym planem zagospodarowania przestrzennego (MPZP) lub decyzja o warunkach zabudowy (WZ). To jeden z najważniejszych dokumentów. Potwierdza, że planowana funkcja jest zgodna z przeznaczeniem terenu określonym w MPZP lub, w przypadku jego braku, że istnieją warunki do wydania WZ.
  • W zależności od potrzeb, ekspertyzy techniczne. Jeśli zmiana wpływa na warunki bezpieczeństwa pożarowego, konstrukcyjne, sanitarne lub inne, konieczna może być opinia rzeczoznawcy (np. rzeczoznawcy ds. zabezpieczeń przeciwpożarowych, konstruktora, sanitarnika).
  • Ewentualne pełnomocnictwo. Jeśli wniosek składa pełnomocnik w Twoim imieniu, dołącz oryginał lub urzędowo poświadczony odpis pełnomocnictwa wraz z dowodem uiszczenia opłaty skarbowej za pełnomocnictwo.

Krok 2: Ekspertyzy techniczne – kiedy opinia rzeczoznawcy jest obowiązkowa?

Ekspertyzy techniczne są często pomijanym, ale niezwykle ważnym elementem procesu, zwłaszcza gdy planowana zmiana jest bardziej złożona. Nie zawsze są one wymagane, ale stają się obowiązkowe, gdy planowana zmiana wpływa na kluczowe warunki użytkowania obiektu. Organ administracji architektoniczno-budowlanej może zażądać dodatkowych dokumentów, jeśli uzna to za konieczne. Przykłady sytuacji, w których opinia rzeczoznawcy będzie niezbędna, to:

  • Zmiana funkcji na taką, która znacząco zwiększa obciążenia ogniowe (np. z magazynu na warsztat z materiałami łatwopalnymi) – konieczna ekspertyza rzeczoznawcy ds. zabezpieczeń przeciwpożarowych.
  • Zmiana, która wpływa na konstrukcję budynku lub znacznie zwiększa jego obciążenie (np. instalacja ciężkich maszyn) – wymagana opinia konstruktora.
  • Przekształcenie lokalu mieszkalnego na gabinet stomatologiczny lub inny obiekt medyczny – konieczne opinie sanitarne i dotyczące warunków higieniczno-sanitarnych.

Pamiętaj, że to organ administracji ocenia, czy przedstawiony opis techniczny jest wystarczający, czy też potrzebne są dodatkowe ekspertyzy. Lepiej jest być przygotowanym i w razie wątpliwości zasięgnąć porady specjalisty.

Krok 3: Składanie zgłoszenia – gdzie i jak złożyć kompletny wniosek (formularz PB-18)?

Zgłoszenie należy złożyć we właściwym organie administracji architektoniczno-budowlanej. Zazwyczaj jest to starostwo powiatowe lub urząd miasta na prawach powiatu, właściwy dla lokalizacji nieruchomości. Standardowym drukiem do tego celu jest formularz PB-18 – "Zgłoszenie zmiany sposobu użytkowania obiektu budowlanego lub jego części".

Możesz złożyć dokumenty na kilka sposobów:

  • Osobiście w urzędzie: Najczęściej wybierana opcja, pozwala na bezpośredni kontakt z urzędnikiem i ewentualne szybkie uzupełnienie drobnych braków.
  • Pocztą: Listem poleconym za potwierdzeniem odbioru. Data stempla pocztowego jest datą złożenia zgłoszenia, co jest istotne dla liczenia 30-dniowego terminu.
  • Elektronicznie: Coraz więcej urzędów oferuje możliwość składania dokumentów przez platformę ePUAP. Wymaga to posiadania profilu zaufanego lub podpisu elektronicznego.

Niezależnie od wybranej metody, zawsze upewnij się, że masz kopię złożonego zgłoszenia z potwierdzeniem odbioru. To Twój dowód, że dopełniłeś formalności. Doradzam, aby przed złożeniem upewnić się o kompletności dokumentów i ewentualnie skorzystać z pomocy specjalisty, co może znacznie przyspieszyć proces.

Nowe przepisy a zgoda wspólnoty mieszkaniowej – co musisz wiedzieć od 2026 roku?

W przypadku zmiany sposobu użytkowania części lokalu lub obiektu wchodzącego w skład wspólnoty mieszkaniowej (lub spółdzielni), często wymagana jest zgoda wspólnoty/spółdzielni. Jest to szczególnie istotne, jeśli zmiana wpływa na części wspólne nieruchomości (np. elewację, instalacje), zmienia charakter użytkowania lokalu (np. z mieszkalnego na usługowy) lub generuje uciążliwości dla sąsiadów (hałas, zwiększony ruch). Brak takiej zgody może skutkować unieważnieniem zgłoszenia lub problemami prawnymi z sąsiadami.

W kontekście roku 2026, choć obecnie nie ma konkretnych, ogólnopolskich przepisów zmieniających zasady uzyskiwania zgody wspólnoty na zmianę sposobu użytkowania, należy mieć na uwadze, że przepisy dotyczące zarządzania nieruchomościami wspólnymi mogą ewoluować. Zawsze należy zapoznać się z aktualnym statutem wspólnoty/spółdzielni oraz zasięgnąć porady prawnej, aby upewnić się co do wymaganych procedur i ewentualnych zmian w prawie, które mogą wejść w życie lub zostać doprecyzowane do tego czasu. Moja rada to zawsze dążyć do dialogu i uzyskania pisemnej zgody, aby uniknąć przyszłych konfliktów i nieporozumień.

Samowolna zmiana sposobu użytkowania: jakie są konsekwencje i jak wyjść z opresji?

Dokonanie zmiany sposobu użytkowania bez wymaganych formalności to poważne naruszenie Prawa budowlanego, traktowane jako samowola budowlana. Konsekwencje mogą być dotkliwe i prowadzić do znacznych strat finansowych oraz konieczności przywrócenia stanu poprzedniego. Warto zatem być świadomym ryzyka i wiedzieć, jak postępować w przypadku wykrycia takiej sytuacji.

Co grozi za działanie bez zgłoszenia? Kary, opłaty legalizacyjne i nakaz przywrócenia stanu pierwotnego

Jeśli organ nadzoru budowlanego wykryje samowolną zmianę sposobu użytkowania, uruchamia procedurę, która może mieć następujące konsekwencje:

  • Wstrzymanie użytkowania obiektu. Organ może wydać decyzję o wstrzymaniu użytkowania obiektu lub jego części, co oznacza zakaz prowadzenia tam jakiejkolwiek działalności.
  • Nałożenie wysokiej opłaty legalizacyjnej. Jest to kara pieniężna, której wysokość jest ustalana na podstawie iloczynu stawki opłaty (500 zł), współczynnika kategorii obiektu (np. dla budynku mieszkalnego) i współczynnika wielkości obiektu. Może być ona bardzo znacząca, często wielokrotnie wyższa niż koszt dopełnienia formalności w terminie.
  • Nakaz przywrócenia poprzedniego sposobu użytkowania. W ostateczności, jeśli legalizacja nie będzie możliwa (np. z powodu niezgodności z MPZP) lub inwestor nie uiści opłaty legalizacyjnej, organ może nakazać przywrócenie poprzedniego sposobu użytkowania. Wiąże się to z koniecznością kosztownego demontażu, przebudowy lub adaptacji z powrotem do pierwotnej funkcji.
  • Kary pieniężne. Poza opłatą legalizacyjną, mogą zostać nałożone również inne kary pieniężne za naruszenie przepisów Prawa budowlanego.

Moje doświadczenie pokazuje, że koszty legalizacji i ewentualnego przywrócenia stanu poprzedniego są zawsze znacznie wyższe niż te, które ponosi się, dopełniając formalności z wyprzedzeniem.

Postępowanie legalizacyjne – czy i jak można naprawić sytuację po fakcie?

Na szczęście istnieje procedura legalizacji samowoli, która pozwala na "naprawienie" sytuacji po fakcie. Organ nadzoru budowlanego, po stwierdzeniu samowolnej zmiany, wzywa inwestora do przedstawienia dokumentów niezbędnych do legalizacji. Proces ten jest jednak bardziej skomplikowany niż pierwotne zgłoszenie i często wymaga przedstawienia szerszego kompletu dokumentów, w tym ekspertyz technicznych potwierdzających bezpieczeństwo użytkowania. Legalizacja nie jest gwarantowana i zależy od spełnienia określonych warunków, przede wszystkim zgodności z miejscowym planem zagospodarowania przestrzennego lub decyzją o warunkach zabudowy. Jeśli planowana zmiana jest niezgodna z MPZP, legalizacja jest niemożliwa. Po pozytywnym rozpatrzeniu sprawy, inwestor musi uiścić opłatę legalizacyjną. To proces skomplikowany, czasochłonny i, co najważniejsze, znacznie droższy niż pierwotne dopełnienie formalności.

Kto ponosi odpowiedzialność za samowolę – właściciel czy najemca?

Kwestia odpowiedzialności za samowolną zmianę sposobu użytkowania bywa problematyczna. Co do zasady, odpowiedzialność spoczywa na właścicielu obiektu. To on jest adresatem decyzji administracyjnych i to on ponosi konsekwencje finansowe oraz prawne, nawet jeśli to najemca dokonał zmiany bez jego wiedzy lub zgody. Dlatego tak ważne jest, aby właściciele byli świadomi działań prowadzonych na ich nieruchomościach.

W umowach najmu lub dzierżawy mogą być jednak zawarte klauzule przenoszące odpowiedzialność na najemcę lub regulujące kwestie uzyskiwania zgód na zmiany. Mimo to, z perspektywy prawa budowlanego, organ nadzoru budowlanego będzie zwracał się do właściciela. Doradzam, aby zawsze jasno określać takie kwestie w umowach, precyzując zakres możliwych zmian i wymagane zgody, aby uniknąć sporów i niejasności w przyszłości.

Ile to wszystko kosztuje? Przegląd wydatków, na które musisz się przygotować

Zmiana sposobu użytkowania to nie tylko kwestia formalności, ale również potencjalnych kosztów. Ważne jest, aby mieć świadomość wszystkich możliwych wydatków, aby uniknąć nieprzyjemnych niespodzianek. Dokładne kwoty mogą się różnić w zależności od złożoności projektu, lokalizacji oraz zakresu wymaganych prac adaptacyjnych.

Opłaty urzędowe i skarbowe – poznaj oficjalny cennik

Dobra wiadomość jest taka, że samo zgłoszenie zmiany sposobu użytkowania jest bezpłatne. Niestety, nie oznacza to, że cały proces nie generuje żadnych opłat. Mogą pojawić się inne koszty, takie jak:

  • Opłata skarbowa za pełnomocnictwo. Jeśli korzystasz z usług pełnomocnika (np. architekta, radcy prawnego), musisz uiścić opłatę skarbową za złożenie dokumentu pełnomocnictwa (obecnie 17 zł).
  • Ewentualne opłaty za wydanie zaświadczeń lub odpisów dokumentów. Na przykład zaświadczenie o zgodności z MPZP lub odpis z rejestru gruntów.
  • Opłaty związane z pozwoleniem na budowę. Jeśli Twoja zmiana wymaga pozwolenia na budowę, pojawią się opłaty administracyjne związane z tym postępowaniem, które są ustalane na podstawie rozporządzenia.

Opłaty te są zazwyczaj stałe i regulowane ustawowo, więc ich wysokość jest łatwa do przewidzenia.

Koszt przygotowania dokumentacji: ile zapłacisz za projekt i opinie rzeczoznawców?

To właśnie koszty związane z przygotowaniem dokumentacji stanowią często największą część wydatków. W zależności od zakresu i złożoności, mogą one wynosić od kilku do kilkunastu tysięcy złotych. Płacisz za pracę specjalistów, którzy przygotują niezbędne rysunki, opisy i ekspertyzy. Oto, za co konkretnie możesz zapłacić:

  • Projekt architektoniczno-budowlany. Jeśli wymagane jest pozwolenie na budowę, konieczny jest pełnoprawny projekt budowlany, przygotowany przez uprawnionego architekta.
  • Opisy techniczne i rysunki. Nawet przy samym zgłoszeniu potrzebny jest szczegółowy opis techniczny i rysunki, które jasno przedstawią obecny i planowany sposób użytkowania.
  • Ekspertyzy techniczne. Opinie rzeczoznawców (np. rzeczoznawcy ds. zabezpieczeń przeciwpożarowych, konstruktora, sanitarnika) są niezbędne, gdy zmiana wpływa na kluczowe warunki bezpieczeństwa lub higieny.
  • Usługi architekta lub projektanta. Nawet jeśli nie jest wymagany pełny projekt budowlany, warto skorzystać z pomocy architekta, który pomoże w przygotowaniu kompletnego i poprawnego zgłoszenia.

Ceny te są rynkowe i mogą się różnić w zależności od zakresu prac, renomy specjalisty oraz lokalizacji. Zawsze warto poprosić o kilka ofert i porównać je.

Ukryte koszty prac adaptacyjnych – co może Cię zaskoczyć podczas przebudowy?

Poza opłatami urzędowymi i kosztami dokumentacji, należy pamiętać o "ukrytych" kosztach, które mogą pojawić się podczas faktycznych prac adaptacyjnych. Moje doświadczenie pokazuje, że to one często najbardziej obciążają budżet. Przykłady takich kosztów to:

  • Nieprzewidziane problemy konstrukcyjne. Podczas prac remontowych mogą ujawnić się ukryte wady konstrukcyjne, które wymagają dodatkowych wzmocnień lub napraw.
  • Konieczność dostosowania instalacji. Zmiana funkcji często wymaga modernizacji lub całkowitej wymiany instalacji elektrycznej, wodno-kanalizacyjnej, grzewczej czy wentylacyjnej, aby spełniały nowe normy i potrzeby.
  • Wymogi dotyczące izolacji. Nowe przepisy mogą wymagać poprawy izolacji akustycznej (np. w biurze) lub termicznej (np. w budynku mieszkalnym).
  • Koszty związane z utylizacją odpadów budowlanych. Remonty generują duże ilości odpadów, których utylizacja jest kosztowna i musi odbywać się zgodnie z przepisami.
  • Wzrost cen materiałów budowlanych. Rynek materiałów budowlanych jest zmienny, a długotrwałe projekty mogą być narażone na wzrost cen.

Dlatego zawsze doradzam, aby mieć bufor finansowy na nieprzewidziane wydatki, najlepiej w wysokości 10-20% szacowanego kosztu prac. To pozwoli uniknąć stresu i przerw w realizacji projektu.

Najczęstsze błędy inwestorów – jak ich uniknąć i zaoszczędzić czas oraz pieniądze?

W mojej praktyce widzę, że wiele problemów związanych ze zmianą sposobu użytkowania wynika z powtarzających się błędów. Uniknięcie ich jest kluczem do sprawnego i ekonomicznego przejścia przez cały proces. Skoncentrujmy się na praktycznych wskazówkach, które pomogą Ci zaoszczędzić czas i pieniądze.

Brak zgodności z miejscowym planem zagospodarowania – pułapka, która może zatrzymać inwestycję

To jeden z najpoważniejszych błędów, który może całkowicie zablokować inwestycję. Pierwszym krokiem, jeszcze przed jakimikolwiek działaniami projektowymi, powinno być sprawdzenie zgodności planowanej funkcji z miejscowym planem zagospodarowania przestrzennego (MPZP) lub, w przypadku jego braku, z decyzją o warunkach zabudowy (WZ). Niezgodność z MPZP/WZ jest jedną z najczęstszych przyczyn odrzucenia zgłoszenia lub wniosku o pozwolenie na budowę. Jeśli MPZP nie przewiduje możliwości prowadzenia działalności, którą planujesz, na danym terenie, Twoja inwestycja nie ma szans na legalizację. Zawsze zacznij od wizyty w urzędzie gminy/miasta w celu weryfikacji tych dokumentów. To prosta czynność, która może zaoszczędzić Ci ogromnych kosztów i rozczarowań.

Złożenie dokumentów po rozpoczęciu użytkowania – dlaczego to nigdy nie działa?

Wielu inwestorów, w dobrej wierze lub z niewiedzy, rozpoczyna nową działalność, a dopiero później próbuje dopełnić formalności. To niestety zawsze jest błędem. Złożenie dokumentów po fakcie jest traktowane jako samowola budowlana i uruchamia procedurę legalizacyjną, która jest znacznie bardziej skomplikowana, kosztowna i niepewna niż pierwotne zgłoszenie. "Po fakcie" oznacza ryzyko nałożenia wysokich kar, konieczności uiszczenia opłaty legalizacyjnej, a w skrajnych przypadkach nawet nakazu przywrócenia stanu poprzedniego. Zawsze, bez wyjątku, należy dopełnić wszystkich formalności PRZED rozpoczęciem nowej działalności lub prac adaptacyjnych.

Przeczytaj również: Ile kosztuje wznowienie pozwolenia na budowę? Sprawdź szczegóły opłat

Ignorowanie wpływu na sąsiadów i części wspólne – jak uniknąć konfliktów?

W budynkach wielorodzinnych, a często także w zabudowie jednorodzinnej, ignorowanie wpływu planowanej zmiany na sąsiadów i części wspólne nieruchomości to przepis na konflikt. Hałas, zwiększony ruch, zmiany w wyglądzie elewacji czy obciążenia instalacji (np. zwiększone zużycie wody, prądu) mogą prowadzić do skarg i sporów, które mogą opóźnić lub nawet zablokować inwestycję. Moja rada: sugeruj wcześniejsze konsultacje z sąsiadami i zarządem wspólnoty/spółdzielni. Uzyskanie ich zgody, zwłaszcza jeśli jest wymagana statutem wspólnoty lub przepisami, jest nie tylko kwestią dobrych relacji, ale często warunkiem formalnym. Otwarta komunikacja i dążenie do kompromisu mogą zaoszczędzić wiele nerwów i czasu.

Finalizacja zmiany: co dalej po uzyskaniu zgody?

Uzyskanie milczącej zgody na zmianę sposobu użytkowania lub prawomocnego pozwolenia na budowę to bez wątpienia powód do zadowolenia, ale nie zawsze oznacza to koniec formalności. W zależności od zakresu planowanych działań, po zakończeniu ewentualnych prac adaptacyjnych, mogą pojawić się dodatkowe wymogi. Jeśli zmiana wiązała się z robotami budowlanymi wymagającymi pozwolenia na budowę, konieczne może być zgłoszenie zakończenia robót budowlanych lub nawet uzyskanie pozwolenia na użytkowanie. Jest to szczególnie ważne w przypadku obiektów, które będą użytkowane publicznie, np. przedszkoli, biur czy sklepów, gdzie wymagane są dodatkowe odbiory sanitarne, przeciwpożarowe czy techniczne. Zawsze doradzam, aby po otrzymaniu zgody lub pozwolenia, sprawdzić w urzędzie, czy po zakończeniu prac nie ma dodatkowych wymogów. Pamiętaj, że zgodnie z danymi Głównego Urzędu Nadzoru Budowlanego, prawidłowe zakończenie wszystkich formalności jest kluczowe dla legalnego i bezpiecznego użytkowania obiektu w nowej funkcji. Tylko wtedy możesz cieszyć się pełnym spokojem i pewnością, że Twoja inwestycja jest w pełni zgodna z prawem.

Źródło:

[1]

https://inzynierbudownictwa.pl/zmiana-sposobu-uzytkowania-obiektu-budowlanego/

[2]

https://www.archon.pl/zmiana-sposobu-uzytkowania-budynku-art-10411

FAQ - Najczęstsze pytania

Nie. Zmiana dotyczy działań, które zmieniają warunki bezpieczeństwa, higieny, pracy, środowiska lub obciążeń. Remont to odtworzenie stanu pierwotnego. Sprawdź, czy Twoja adaptacja wpływa na te warunki, aby uniknąć problemów.

Zgłoszenie wystarczy, gdy zmiana nie wymaga robót budowlanych z pozwoleniem. Jeśli planujesz przebudowę, rozbudowę lub zmianę konstrukcji, potrzebne jest pozwolenie na budowę. Wybór zależy od zakresu prac.

Brak zgłoszenia to samowola budowlana. Grozi to wstrzymaniem użytkowania, wysoką opłatą legalizacyjną lub nakazem przywrócenia stanu poprzedniego. Zawsze dopełnij formalności przed rozpoczęciem nowej funkcji.

Zawsze sprawdź zgodność planowanej funkcji z miejscowym planem zagospodarowania przestrzennego (MPZP) lub decyzją o warunkach zabudowy (WZ). Niezgodność może zablokować całą inwestycję i uniemożliwić legalizację.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

zmiana sposobu użytkowania budynku
zmiana sposobu użytkowania budynku procedury
jak zgłosić zmianę sposobu użytkowania obiektu
dokumenty do zmiany sposobu użytkowania lokalu
koszty legalizacji zmiany sposobu użytkowania
Autor Mieszko Sadowski
Mieszko Sadowski
Jestem Mieszko Sadowski, doświadczonym analitykiem branży budowlanej z ponad dziesięcioletnim stażem w analizowaniu trendów i innowacji w tej dziedzinie. Moja pasja do budownictwa sprawia, że z zaangażowaniem śledzę zmiany na rynku, a także nowe technologie, które kształtują przyszłość tej branży. Specjalizuję się w ocenie wpływu regulacji prawnych na rozwój projektów budowlanych oraz w analizie efektywności różnych materiałów budowlanych. Moim celem jest dostarczanie rzetelnych i aktualnych informacji, które pomogą czytelnikom lepiej zrozumieć złożoność branży budowlanej. Zawsze stawiam na obiektywność i dokładność, co pozwala mi na przedstawianie faktów w przystępny sposób. Wierzę, że transparentność i zaufanie są kluczowe w budowaniu relacji z moimi odbiorcami, dlatego dążę do tego, aby każdy artykuł był nie tylko informacyjny, ale także inspirujący dla wszystkich zainteresowanych budownictwem.
