Kluczowe wnioski:
- Zgłoszenie budowy jest wystarczające dla obiektów, które nie wymagają szczegółowej analizy, jak jednorodzinne domy czy garaze.
- Pozwolenie na budowę jest konieczne dla bardziej złożonych projektów, które mogą wpłynąć na otoczenie lub wymagają zmian w strukturze budynku.
- Procedura zgłoszenia jest szybsza i prostsza, a inwestor ma 3 lata na realizację inwestycji od daty zgłoszenia.
- W przypadku zgłoszenia, inwestor nie może rozpocząć budowy przed upływem 21 dni od złożenia zgłoszenia, chyba że uzyska milczącą zgodę.
- Organ administracji ma 65 dni na wydanie decyzji w sprawie pozwolenia na budowę, z dodatkowym 14 dniowym okresem na uprawomocnienie.

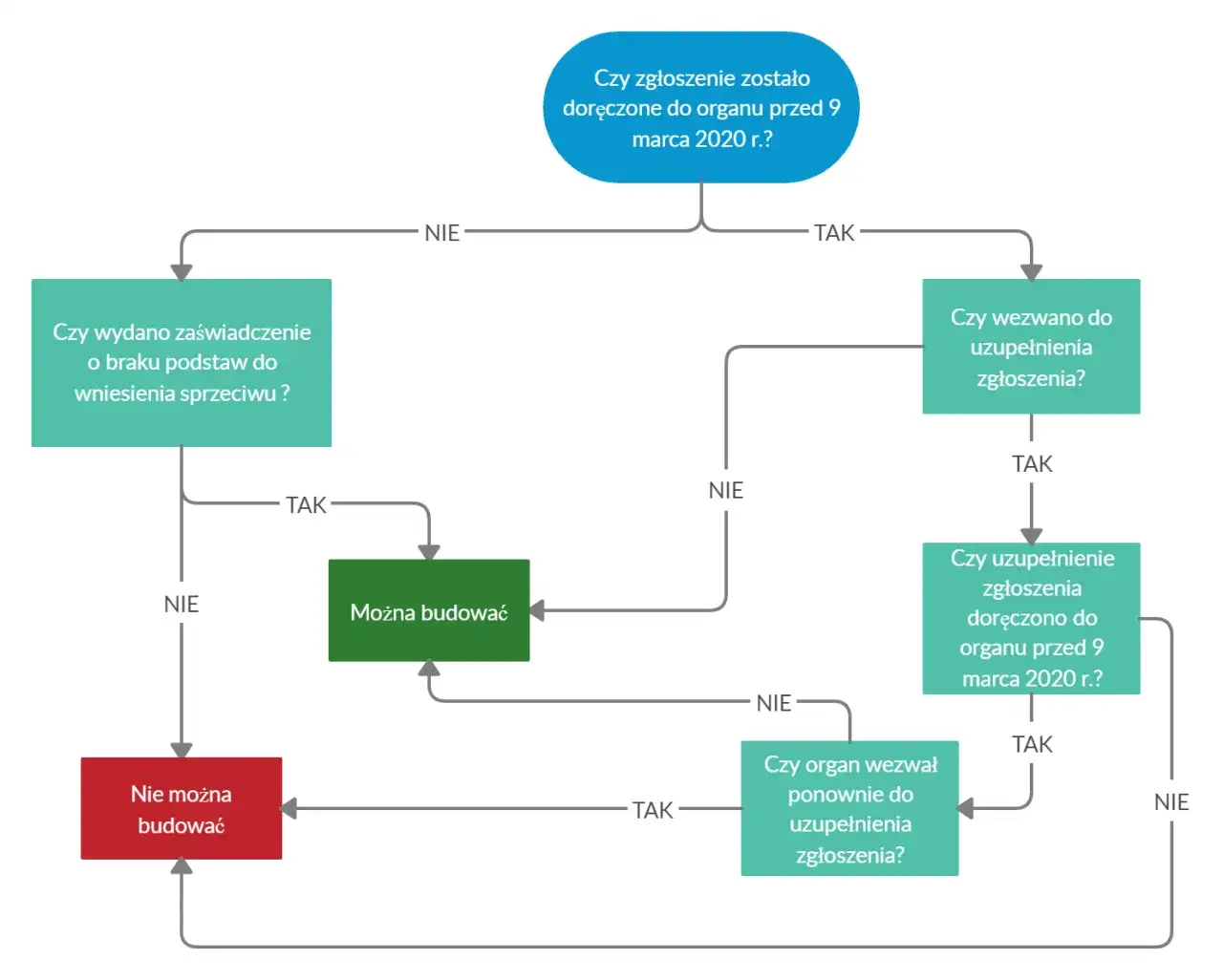

Zgłoszenie budowy: Kiedy jest wystarczające i co obejmuje?
Zgłoszenie budowy jest procesem, który umożliwia realizację określonych obiektów budowlanych bez konieczności uzyskiwania pozwolenia na budowę. Jest to idealne rozwiązanie dla inwestorów, którzy planują mniej skomplikowane projekty, takie jak wolno stojące domy jednorodzinne czy małe budynki gospodarcze. Warto zaznaczyć, że zgłoszenie dotyczy tylko tych obiektów, które nie wymagają szczegółowej analizy projektu przez organ administracji. To oznacza, że inwestorzy mogą rozpocząć budowę szybciej i z mniejszymi formalnościami.
W przypadku zgłoszenia budowy, inwestor musi pamiętać o kilku kluczowych zasadach. Po pierwsze, zgłoszenie należy złożyć co najmniej 21 dni przed rozpoczęciem prac budowlanych. W tym czasie organ administracji nie może wyrazić sprzeciwu, co daje możliwość rozpoczęcia budowy na podstawie tzw. milczącej zgody. Zgłoszenie jest szczególnie korzystne dla osób, które planują budowę obiektów mieszkalnych lub gospodarczych o niewielkiej skali, ponieważ pozwala na szybsze zrealizowanie zamierzeń budowlanych.
Rodzaje obiektów wymagających zgłoszenia budowy
Istnieje wiele typów obiektów, które można zrealizować na podstawie zgłoszenia budowy. Należy do nich między innymi wolno stojące budynki mieszkalne jednorodzinne, które muszą spełniać określone warunki, takie jak maksymalny obszar oddziaływania mieszczący się w granicach działki. Dodatkowo, zgłoszenie dotyczy również parterowych budynków gospodarczych, garaży, witryn oraz oranżerii o powierzchni zabudowy do 35 m². Ważne jest, aby łączna liczba tych obiektów na działce nie przekraczała dwóch na każde 500 m² powierzchni działki.
Typ obiektu | Maksymalna powierzchnia zabudowy | Inne ograniczenia |
---|---|---|
Wolno stojący budynek mieszkalny | Brak | Obszar oddziaływania w granicach działki |
Parterowy budynek gospodarczy | 35 m² | Max 2 obiekty na każde 500 m² |
Garaż | 35 m² | Max 2 obiekty na każde 500 m² |
Oranżeria | 35 m² | Max 2 obiekty na każde 500 m² |
Procedura zgłoszenia budowy: Krok po kroku
Aby skutecznie złożyć zgłoszenie budowy, należy przejść przez kilka kluczowych kroków. Po pierwsze, inwestor musi przygotować odpowiednie dokumenty, w tym oświadczenie o posiadaniu prawa do dysponowania nieruchomością oraz uproszczony projekt budowlany. Ważne jest, aby zgłoszenie złożyć co najmniej 21 dni przed rozpoczęciem prac budowlanych. W tym okresie urząd nie może wyrazić sprzeciwu, co oznacza, że inwestor może rozpocząć budowę na podstawie milczącej zgody, jeśli nie otrzyma informacji o sprzeciwie.
Następnie, zgłoszenie można złożyć w formie papierowej lub elektronicznej, korzystając z portalu e-Budownictwo. Po złożeniu zgłoszenia, inwestor ma 3 lata na realizację inwestycji od daty wskazanej w zgłoszeniu. Warto również pamiętać, że jeżeli budowa rozpocznie się przed upływem 21-dniowego terminu, może to prowadzić do uznania działań za samowolę budowlaną, jeśli urząd wyrazi sprzeciw w tym czasie.
Obiekty wymagające pozwolenia na budowę: Przykłady
W Polsce, istnieje wiele obiektów, które wymagają pozwolenia na budowę. Do najczęściej spotykanych należą wielorodzinne budynki mieszkalne, które muszą spełniać określone normy budowlane oraz przepisy dotyczące bezpieczeństwa. Kolejnym przykładem są budynki użyteczności publicznej, takie jak szkoły czy szpitale, które wymagają szczegółowej analizy projektu, aby zapewnić odpowiednie warunki dla użytkowników. Dodatkowo, wszelkie rozbudowy istniejących obiektów oraz przebudowy także wiążą się z koniecznością uzyskania pozwolenia, zwłaszcza jeśli prowadzą do zmiany obszaru oddziaływania budynku.
Typ obiektu | Powód wymogu pozwolenia | Wymagania dodatkowe |
---|---|---|
Wielorodzinny budynek mieszkalny | Bezpieczeństwo mieszkańców | Analiza projektu przez organ administracji |
Budynki użyteczności publicznej | Normy budowlane i sanitarno-epidemiologiczne | Odpowiednie pozwolenia sanitarno-epidemiologiczne |
Rozbudowa istniejącego obiektu | Zmiana obszaru oddziaływania | Dokumentacja projektowa |
Przebudowa budynku | Zmiany w konstrukcji | Wymagane opinie techniczne |
Proces uzyskania pozwolenia na budowę: Co musisz wiedzieć
Aby uzyskać pozwolenie na budowę, inwestor musi przejść przez kilka kluczowych etapów. Pierwszym krokiem jest złożenie wniosku, który powinien zawierać pełną dokumentację, w tym projekt budowlany, oświadczenia oraz inne wymagane dokumenty. Po złożeniu wniosku, organ administracji ma 65 dni na wydanie decyzji, a po jej wydaniu dodatkowe 14 dni na uprawomocnienie. Warto zaznaczyć, że w przypadku braku decyzji w tym czasie, inwestor może uznać, że wniosek został zaakceptowany.
W trakcie procesu uzyskiwania pozwolenia, inwestor może napotkać różne wyzwania, takie jak konieczność dostarczenia dodatkowych dokumentów lub spełnienia dodatkowych wymagań wynikających z przepisów. W związku z tym, kluczowe jest, aby dokładnie zapoznać się z wymaganiami prawnymi oraz normami budowlanymi. Warto również rozważyć skorzystanie z usług specjalisty, który pomoże przygotować odpowiednią dokumentację i przeprowadzi przez cały proces uzyskiwania pozwolenia.

Kluczowe różnice między zgłoszeniem a pozwoleniem na budowę
Podstawową różnicą między zgłoszeniem budowy a pozwoleniem na budowę jest zakres obiektów, które mogą być realizowane w danej formie. Zgłoszenie jest wystarczające dla mniej skomplikowanych projektów, takich jak wolno stojące budynki mieszkalne jednorodzinne, natomiast pozwolenie jest wymagane dla bardziej złożonych budowli, które mogą wpływać na otoczenie, jak budynki wielorodzinne czy obiekty użyteczności publicznej. Czas oczekiwania na decyzję również różni się: zgłoszenie można rozpocząć na podstawie milczącej zgody po 21 dniach, podczas gdy pozwolenie wymaga 65 dni na wydanie decyzji oraz dodatkowych 14 dni na jej uprawomocnienie.
Kolejną istotną różnicą jest dokumentacja. W przypadku zgłoszenia wymagane jest jedynie oświadczenie o prawie do dysponowania nieruchomością oraz uproszczony projekt, podczas gdy pozwolenie na budowę wymaga pełnej dokumentacji projektowej oraz spełnienia wielu norm budowlanych. Te różnice mają kluczowe znaczenie dla inwestorów, którzy muszą zdecydować, która forma jest dla nich bardziej korzystna i dostosowana do ich planów budowlanych.Aspekt | Zgłoszenie budowy | Pozwolenie na budowę |
---|---|---|
Zakres obiektów | Obiekty mniej skomplikowane | Obiekty bardziej złożone |
Czas oczekiwania | 21 dni na milczącą zgodę | 65 dni na decyzję + 14 dni na uprawomocnienie |
Wymagana dokumentacja | Uproszczony projekt + oświadczenie | Pełna dokumentacja projektowa |
Porównanie wymagań dokumentacyjnych dla obu procedur
Wymagania dokumentacyjne dla zgłoszenia budowy i pozwolenia na budowę różnią się znacząco. W przypadku zgłoszenia, inwestor musi dostarczyć uproszczony projekt budowlany oraz oświadczenie o posiadaniu prawa do dysponowania nieruchomością. To sprawia, że proces zgłoszenia jest znacznie prostszy i szybszy. Natomiast uzyskanie pozwolenia na budowę wymaga pełnej dokumentacji projektowej, która musi być zgodna z obowiązującymi normami budowlanymi oraz innymi przepisami. Wymaga to więcej czasu i dokładności w przygotowaniu dokumentów.
Dokumentacja | Zgłoszenie budowy | Pozwolenie na budowę |
---|---|---|
Uproszczony projekt budowlany | Wymagany | Niewymagany |
Oświadczenie o prawie do dysponowania nieruchomością | Wymagane | Niewymagane |
Pełna dokumentacja projektowa | Niewymagana | Wymagana |
Czas oczekiwania na zgłoszenie a czas oczekiwania na pozwolenie
Czas oczekiwania na uzyskanie zgłoszenia budowy jest znacznie krótszy niż w przypadku pozwolenia na budowę. Po złożeniu zgłoszenia, inwestor może rozpocząć prace budowlane po 21 dniach, jeśli nie otrzyma sprzeciwu od organu administracji. W przypadku pozwolenia, organ administracji ma 65 dni na wydanie decyzji, a po jej wydaniu dodatkowe 14 dni na uprawomocnienie. Te różnice w czasie oczekiwania mają duże znaczenie dla inwestorów, którzy chcą jak najszybciej rozpocząć swoje projekty budowlane.
- Czas oczekiwania na zgłoszenie budowy: 21 dni
- Czas oczekiwania na pozwolenie na budowę: 65 dni + 14 dni na uprawomocnienie
Czytaj więcej: Czy drenaż wymaga pozwolenia na budowę? Uniknij nieprzyjemności prawnych
Jak wykorzystać nowoczesne technologie w budownictwie
W dzisiejszych czasach, nowoczesne technologie mogą znacząco usprawnić procesy związane z zgłoszeniem budowy oraz uzyskaniem pozwolenia na budowę. Wykorzystanie platform elektronicznych, takich jak e-Budownictwo, nie tylko przyspiesza składanie dokumentów, ale także umożliwia śledzenie statusu zgłoszenia w czasie rzeczywistym. Dodatkowo, technologie BIM (Building Information Modeling) pozwalają na lepsze planowanie i wizualizację projektów, co może zredukować błędy i przyspieszyć proces uzyskiwania wymaganych zgód.
Co więcej, inwestorzy mogą korzystać z aplikacji mobilnych do zarządzania projektami budowlanymi, co pozwala na bieżąco monitorować postępy prac oraz zarządzać dokumentacją. W przyszłości, zintegrowane systemy zarządzania budową mogą stać się standardem, co z kolei wpłynie na skrócenie czasu realizacji inwestycji oraz poprawę jakości wykonania budynków. Inwestowanie w takie technologie może przynieść długofalowe korzyści, zarówno finansowe, jak i związane z efektywnością procesów budowlanych.
